东说念主民日报记者 尚嵘峥

春季的塔克拉玛干沙漠角落,风沙频顾。再行疆阿克苏地区温宿县循着库玛拉克河进取游回溯,庞大的河说念迟缓收窄,茫茫戈壁麇集着巍峨的天山山脉。络续前行,透过灰蒙蒙的空气,一座短小精悍败露真容——大石峡水利要道工程,一座混凝土面板砂砾石坝平卧于山谷之间。

生态输水、拦蓄洪流、滋养农田、蓄力发电,是大石峡水利要道工程被赋予的迫切职责;高坝、高边坡、高地震烈度、高泄急流速、高挖填强度,是大坝竖立中需要应付的五大挑战。2019年11月全面动工以来,数千名竖立者在恶劣环境下粗重奋战,提前8个月完成大坝封顶,当今正在向全面完工冲刺。

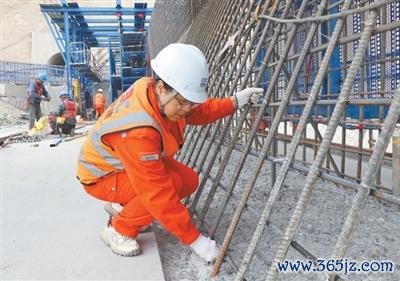

徐树梅查验坝顶防浪墙工程质料。东说念主民日报记者 尚嵘峥摄

应用10余项忠良化本领,大坝填筑施工恶果升迁近25%

山谷之中,河水奔腾、大风呼啸。要把年均径流量48.79亿立方米的库玛拉克河拦腰截断,筑起247米高的大坝,贫瘠贵重。

“这里络续刮大风,最大风力有14级。”新疆葛洲坝大石峡水利要道开拓有限公司董事长宋晓建说。冬天,最低气温能达到零下22摄氏度,大风一吹,体感温度骤降;夏天,最高气温杰出40摄氏度,风卷起沙子,让酷暑更难耐。

2019年底,竖立团队冒着严寒和大风,挺进库玛拉克河峡谷深处,在冰冻的河面筑堰截流,拉开了大石峡工程全面施工的序幕。

在海外工程界,200米高关于混凝土面板砂砾石坝来说是条分水岭。200米以上,稀稀拉拉。247米,格外于80层无为住宅楼的高度。

“混凝土面板砂砾石坝不错分红两个部分看,即由砂砾石填筑而成的大坝主体,以及由混凝土浇筑的挡水面板。”大石峡水利要道工程Ⅰ标技俩部副司理徐树梅先容,筑坝就像堆积木,填筑一层、压实一层,周而复始。

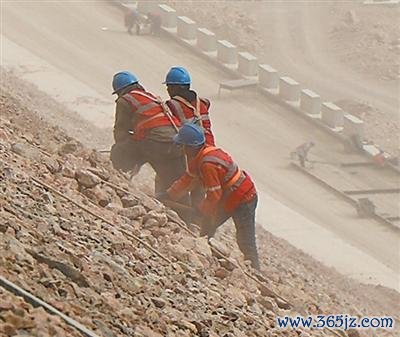

工东说念主进行坝体施工。东说念主民日报记者 尚嵘峥摄

宋晓建先容,奈何选料、各式料若何配比,大有知识,稍有偏差就可能影响大坝的平安性和抗震性。为此,竖立团队调理清华大学、天津大学、中国水利水电科学接洽院等科研院所,进行21项课题、44个专题的技俩接洽。

徐树梅办公室的墙上,挂着一幅五颜六色的坝体截面图。“每种神志代表一种坝料,在坝体里有我方固定的位置,必须精确地把它们‘送到家’。”她说。

传统的坝料运输,用的是“纸质车票”。坝料运输车出料厂时“买票”,票面上写有坝料的具体信息,到达施工现场,去该坝料的专属“下车点”进行“检票”。

“这种相貌若是纯靠东说念主工,坝料络续送错位置,出错率高,容易贻误工期。”徐树梅先容,研发团队筹划了一套坝料运输智能监控系统,把“纸质车票”升级为“网约车”。

现场施工东说念主员在系统中明确坝料填筑筹议,笃定料源与填筑区,一键“叫车”,各坝料运输工区笔据系统推送的行状筹议建立运输车辆。一朝装卸料位置出现诞妄,把“乘客”送错主主张,系统便自动发出报警信息。这套系统大大责备了料源调配的经管难度。

料场智能开采、摊铺历程智能监控、无东说念主碾压协同功课……大坝竖立历程中,关联忠良化本领应用了10余项,大坝填筑施工恶果升迁近25%。

接收混凝土超长距离溜槽入仓相貌,达成浇筑指标

米兰app2026世界杯中国官网

记者见到徐树梅这天,一通电话让采访暂时中断——系统夸耀混凝土配比出现颠倒,前哨行状主说念主员火急火燎打电话讲演情况。

徐树梅故我在重庆,性子里带着川渝的火辣,话语胜仗、不怕得罪东说念主。施工现场遍布沙尘,她对工程质料却眼里容不得沙子,“搞质料的东说念主即是要里通外国,要有铁的精神。”

动作大石峡工程的主要挡水建筑物,混凝土面板面积杰出16万渊博米,格外于22个步伐足球场大小,如安在巨大的功课面上,高质料地达成混凝土浇筑和养护,成为决定工程质料的一项枢纽身分。竖立团队决定接收混凝土超长距离溜槽入仓的相貌,达成浇筑指标。

“溜槽就像‘滑梯’,混凝土从坝顶坐上‘滑梯’,‘滑’到特定高度,参加专属于它的位置,完成入仓。”新疆葛洲坝大石峡水利要道开拓有限公司副总司理汤国忠先容,高坝让“滑梯”的长度达到300多米,同类型工程中莫得前例可鉴戒。

“滑滑梯”历程中,超长距离使混凝土如合并盘“散沙”,产生离析,影响大坝面板的经久性和承载智力。

若何让“散沙”不散?施工团队在混凝土配比上作念著述,通过反复现实,世界杯压球官网找到混凝土中各构成材料之间的最好比例关系;同期,团队还在混凝土中加入纤维,升迁混凝土的包裹性,让各组合材料愈加“互助”。最终仅用6个月就完成通盘大坝面板的施工,选贤举能工期8个月。

举座看大坝,砂砾石是骨血,混凝土面板是皮肤。珍视好皮肤,智力更好包裹骨血,提肥大坝平安性。

“就像我们东说念主作念皮肤珍视要用护肤品,其实即是神圣化经管。”站在坝顶隔壁的不雅景台上,徐树梅指着眼下的混凝土路面说。

大坝混凝土面板养护历程,就像神圣化“护肤”。先作念“保湿”,把塑料薄膜这身“面膜”披上身,挡住沙漠角落激烈的紫外线,减少混凝土水分挥发;再用土工布给混凝土保温,督察混凝土养护所需温度;冬天严寒透骨,作念完“护肤”还要裹上厚厚一层玻璃丝棉,防止低温冻伤。

一切神圣化施工经管,最终是为了工程质料。经检测,大坝千里降率仅为0.29%,低于筹划条目的0.6%千里降率,远低于行业招供的1%千里降率,工艺本领达到海外最初水平。

2024年1月23日,大坝隔壁的乌什县发生7.1级地震。一时间,此前装配在大坝坝体内的数千个安全监测点被蓦然激活,29类传感器构成的“安全神经网”同期行状。只是数秒,工程“忠良大脑”就招揽到边坡变形、洞室千里降等枢纽部位的数万条数据。数据分析夸耀,坝体接受住了大当然对工程质料的谨慎。

搭设智能建造平台,及时掌捏工程程度,扩大抽象效益

沙漠角落的高温干旱花式,使阿克苏地区的水源严重依赖峻岭冰雪融水。夏令,气温升高,冰雪融水极易变成洪涝;秋季,冰雪融水参加拆伙期,缺水启动变得严重;冬季,河说念衰退;春季,干旱依旧。

每年三季,农作物“喝不饱”,又有一季“喝得太饱”。“早一天齐备,就能早一天阐明效益。”宋晓建先容,大坝蓄水需要时间,若是能赶在汛期前蓄水,就能为农作物滋长蓄足水量。

“在施工历程中,我们曾和当地老匹夫真切调换,越发以为大坝对他们的生涯很迫切。”宋晓建说,如安在确保下流农作物尽早“喝饱”的同期,措置施工中的各项难题,高效达成各项既定竖立指标,成为竖立团队面对的“大考”。

“仅科研经费就占了工程总投资的近一成。”宋晓建说,面对考验,竖立团队决心以科技立异为禁止口,通过搭设智能建造平台,及时掌捏工程程度,发愤达成工期镌汰、资本可控、质料升迁、安全保险的抽象效益。

平台之上,每个数字的进步齐意味着现场工序正在灵验鼓励;平台以外,科技立异的效益不停流露。

坝料运输系统达成了全天候无东说念附近理,在大幅简约经管东说念主员资本、提高车辆利用率的同期,还选贤举能大笔用度;区块链混凝土坐蓐与浇筑智能监控系统,是行业初次引入区块链本领进行混凝土数据网罗和智能运输经管;液压智能建造系统初次被诈欺到大型水利基建技俩上,在大石峡工程调理进水口的竖立历程中,该系统10分钟内就可完成模板举座顶升,镌汰工期4至5天。

2024年12月,大石峡工程达成大坝填筑到顶;2025年10月,工程精采下闸蓄水。为止本年3月,蓄水量已达到1.25亿立方米。

漫天黄沙中,竖立者们正加紧鼓励坝顶防浪墙施工等行状。开闸放水之时,清冽的冰雪融水将从库玛拉克河汇进阿克苏河,再流入塔里木河,滋养所有这个词塔里木河流域,塔克拉玛干沙漠角落“喊渴”的日子,将越来越少。

延迟阅读

大石峡水利要道工程是国度172个节水给水要紧水利工程竖立技俩之一,于2019年底全面动工。主体工程由混凝土面板砂砾石坝、左岸引水发电系统和左岸泄洪系统3部分构成。

其中,挡水建筑物为混凝土面板砂砾石坝,最大坝高247米,水库总库容11.7亿立方米,单机容量25万千瓦,总装机75万千瓦,是天下最高的混凝土面板砂砾石坝。

技俩建成后,瞻望每年可坐蓐杰出18亿千瓦时清洁电能,可喜跃65万户家庭一年的用电需求,每年将向塔里木河生态输水34.2亿立方米,缓解下流灌区缺水问题。

(东说念主民日报记者尚嵘峥整理)2026世界杯-最新版官方软件
